2021年博威特无机磨石地坪施工工艺流程

磨石地坪施工工艺

博威特艺术魔石地坪施工工艺博威特艺术魔石地坪施工工艺

您的位置:首页 > 磨石地坪施工工艺 > 2021年博威特无机磨石地坪施工工艺流程

由于疫情原因,今年只举办了4期无机磨石地坪培训会,很多想要学习施工工艺的的朋友都没有赶上。为了大家的出行安全,本文将会详细介绍2021最新的无机磨石地坪施工工艺流程,如果有不明白的地方可以随时来电咨询。

无机磨石地坪施工工艺流程图

一、无机磨石地坪施工工艺流程

(1)基层检测处理

(2)PC膜、钢丝网

(3) 5公分抗裂垫层

(4)底涂界面剂2遍

(5)铺设网格布、刮界面砂浆

(6)中途界面剂俩遍

(7)分色间隔条、铺设模具

(8)浇筑磨石砂浆

(9)开面、粗磨

(10)修补孔洞、沙眼

(11)上固化剂

(12)中磨

(13)细磨、抛光

(14)封闭抛光

(15)防渗

(16)结晶养护

无机磨石地坪施工工艺步骤图

具体施方法如下:

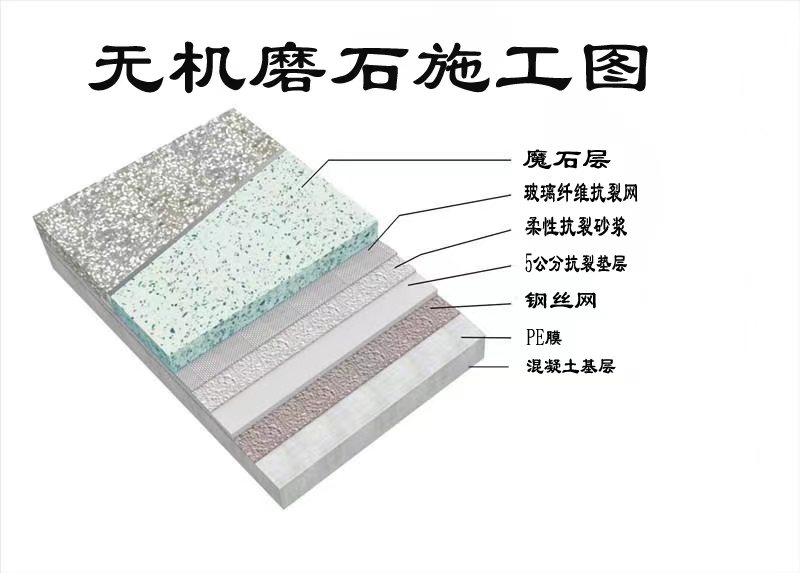

一、抗裂垫层施工

垫层施工分为三步:1、摊铺PE膜  2、摊铺钢丝网  3、浇筑博威特专用抗裂砂浆3-5公分。

二、基层处理

(1)基层拉毛:基层处理首先采用大型双头抛丸机进行基层抛丸,致使表面为毛面状态,边角抛不到位的地方采用磨边机及角磨机进行处理。用小锤检查空鼓开裂松动的地方,发现后做好记号然后采用切割起掉空鼓和松动的地方,然后用专用的修补砂浆修不好。

(2)界面砂浆:清理干净跑完等处理过的基层,喷洒涂刷 1: 51:2界面剂2道,铺设专用抗裂网格布一道,接缝处压叉,然后再摊铺界面砂浆。将博威特魔石界面砂浆均匀批刮用量宜 2mm 左右,要求方向一致、轻重恰当,刷纹均匀,无遗漏。(如有遗漏及不饱满将会产生抹光机绞砂和空鼓现象)。

(3)控制措施:严格按配比要求配料,控制好界面材料,界面材料达到标准方可铺设.可有效控制地坪空鼓。

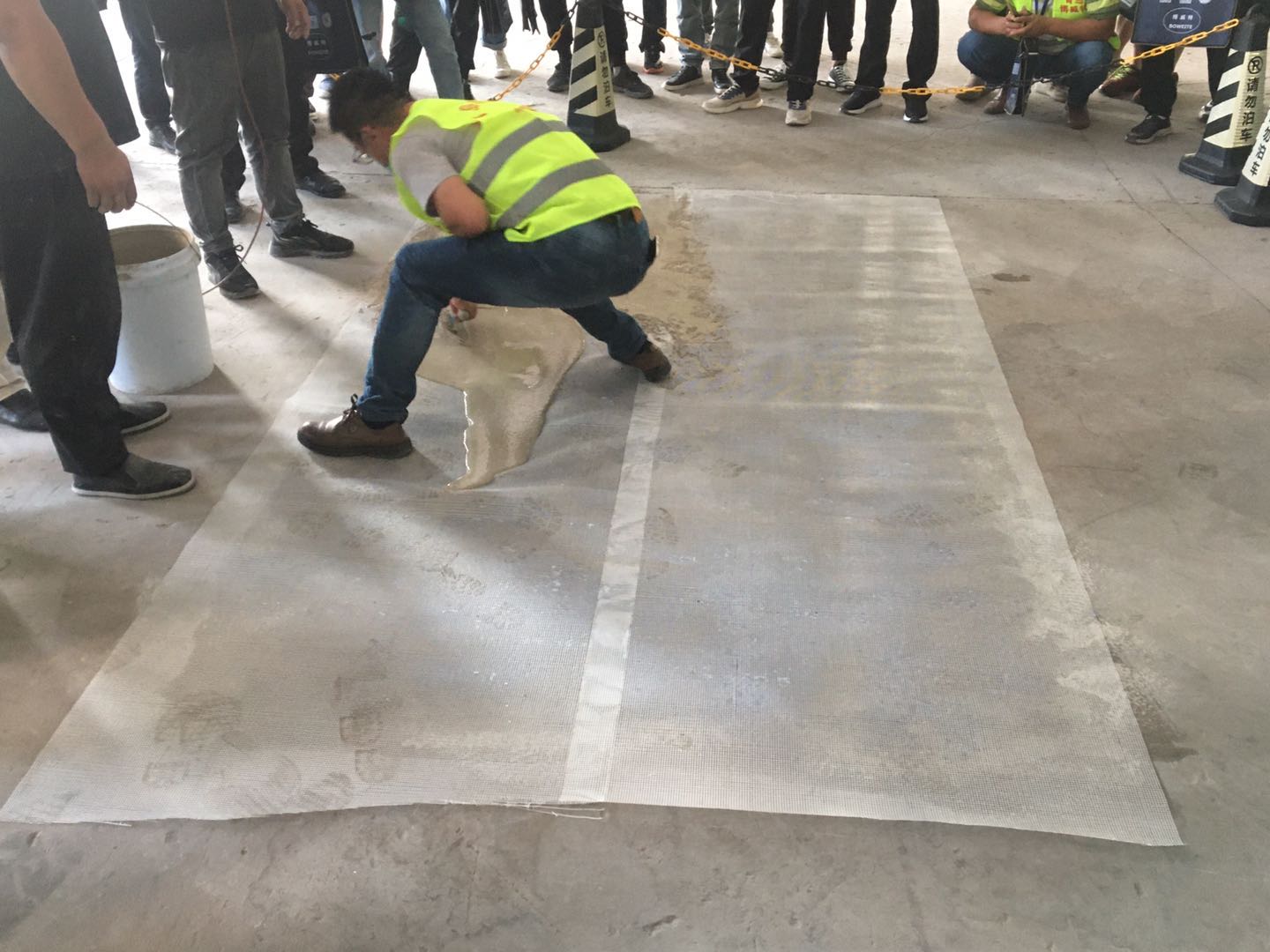

无机磨石地坪刷界面剂

三、分色施工造型

(1)无缝施工方法

a、铺砂前按按图示尺寸放置铺装宽度控制线,控制线一般按先铺板块的图示尺寸线宽放大 2~3cm。

b、待地坪灌浆固化进行下一板块铺设时,再按图示尺寸进行精确放线,用地坪切割机在弹线位置顺直切开后,再凿除 2~3cm 的边条,便于进行下一板块的交接施工。

c、地坪拼接缝切割时直线误差≯2mm,切缝深度 7~10mm 为宜,切割后应进行表面清理,要求无崩边、无污染。

d、在制作图案时根据图案尺寸请专业公司进行模具雕刻,模具刻好后在和图纸进行复合,确认无误后根据图案做施工计划,先做那个颜色后做哪个颜色,在进行防线,确定好位置后,将图案黏贴在地面上,将最先需要铺砂颜色的模具取出,将固定在地面的模具边缘黏贴透明胶带,黏贴时要注意要平直顺直不得有褶皱,仔细检查是否有遗漏黏贴部位。

(2) 有缝施工方法

基层处理平整后,整个施工面积吸尘干净再按图纸尺寸位置放线,在放线位置敷设 5mm 宽 L 型分格条并拉线较正较平,用魔石砂浆固定。整个施工面积基层处理合格,伸缩缝处理合格后进行吸尘工作,材料及施工下道工序施工工具准备,(包括材料堆放到位,抹光机正常使用,拌砂机正常使用,抹光板准备,小工具准备)。

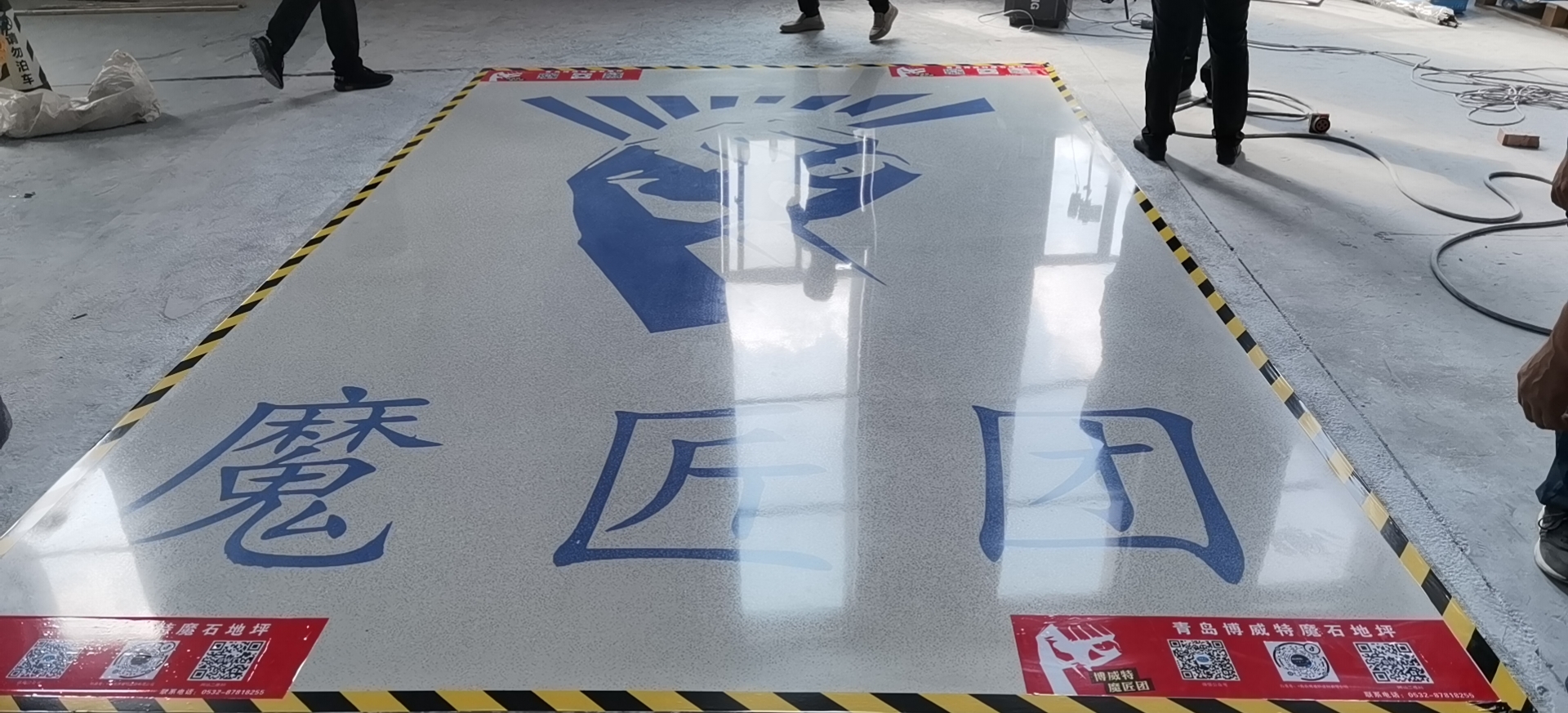

无机磨石地坪无缝施工

四、装饰砂浆铺设

1、拌制博威特磨石砂浆

博威特魔石干粉砂浆应用专用的搅拌设备进行搅拌,搅拌时依据产品说明按照严格的水灰比,先将计算好的水加入容器中,开动搅拌机器的同时加入魔石砂浆,在搅拌器内充分搅拌。搅拌时间不少于 3分钟,静浆 1 分钟,再搅拌 1 分钟,且不得因搅拌过度而产生变色。搅拌至无结块,同时要观测其流动性以确保浓度。由于加水量过多会导致降低强度,因此不能随意增加水量。

2、浇筑、摊铺

拌制好的魔石地坪应及时摊铺,材料用塑料铲铺在地上,先用带厚度控制的刮板进行厚度控制,摊铺厚度以压实后 10mm。要避免阳光直射及风吹,施工时直接将搅拌好的材料倒在处理好的地面上,用带齿的刮板将材料摊平并控制其厚度,静止 2 分钟让让里面包裹的气泡排除,再用消泡滚筒进行消泡。

3、整平

铺设同时,应配合红外线水准仪进行水平铺设,水平误差在2-3mm 内,在用 3 米杆检测,确保平整度在 2-3mm 内。

质量标准

魔石材料均匀、平整(平整度 2-3mm),无空鼓、污染、杂色。

控制措施

严格控制材料配比,搅拌时间宜 1~3 分钟,不得因拌制过度而产生变色现象。

严格控制砂浆的布料厚度,确保魔石地坪层厚度为10,确保平整度在2-3mm 内。

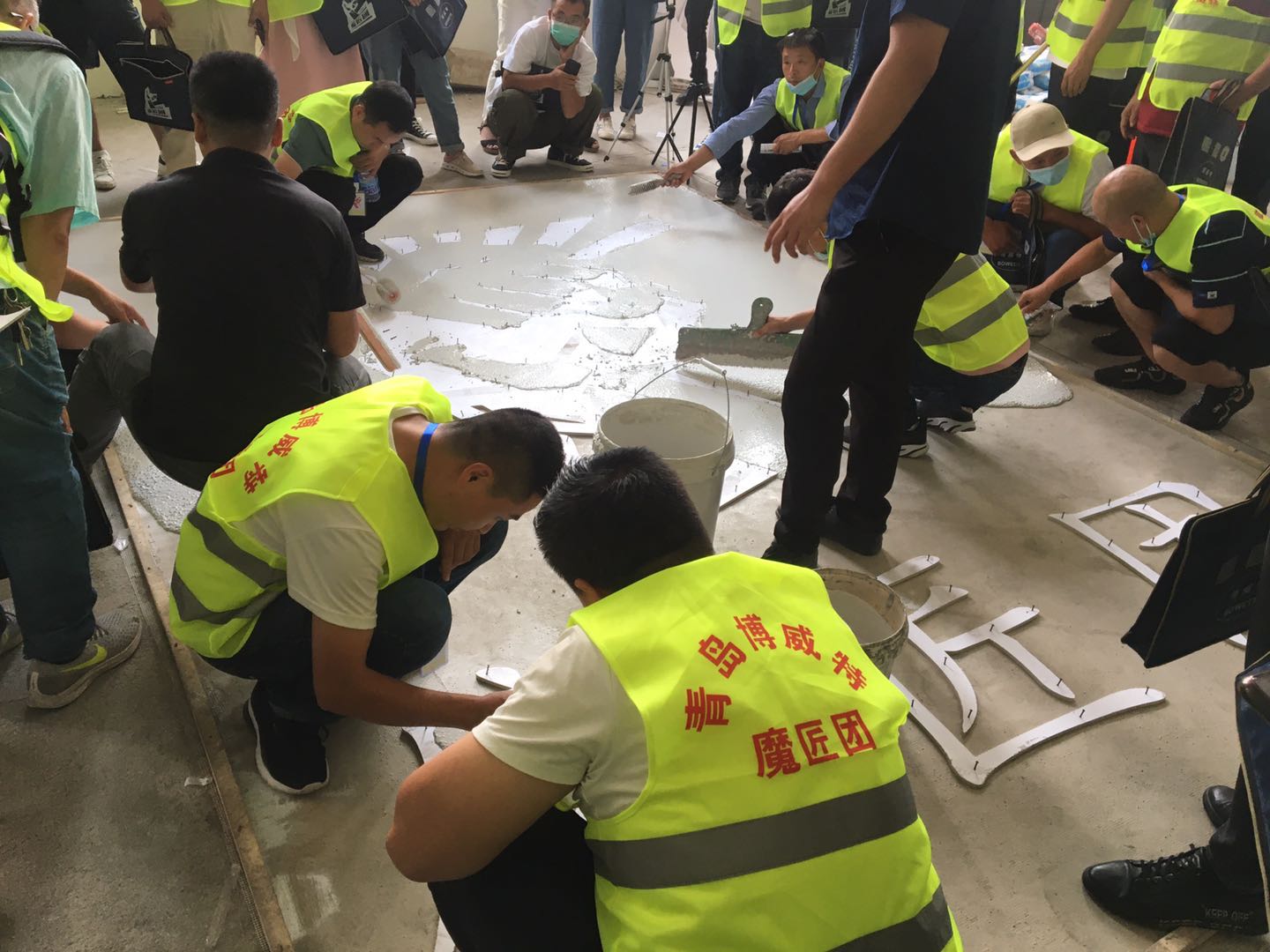

无机磨石地坪分色浇筑

五、地面养护

用平板拖把或抹布均匀涂抹博威特专用保护剂封闭养护,防止相关其它专业人员在地坪未完全固化时进入地坪养护区域,避免污染魔石地坪层,影响到完工后的地坪观感效果。养护时间一般 8 小时以上(根据室内温度情况和地坪固化情况确定)。

六、研磨(固体强化层)

1、粗磨

粗磨时应配合 2m 靠尺对打磨的地坪进行平整度检测,将偏高部位磨至平整度达标为准,粗磨应磨出所有骨材纹理,粗磨平整度控制在 2 米 2-3毫米为准。50-150 目的金刚石磨片开面打磨,使地面更平整、光滑(干磨)。

2、固化

先将溶液摇匀后再倒入低压喷雾器中,然后饱和性均匀喷涂一遍,一定要让表面保持湿润,局部有粘稠溶液应用水湿润涂匀。如果在 20 分钟内地面过快干燥时,应及时补喷第二遍。一般在 20℃,有良好空气流通状态下,2-4 小时溶液完全渗透并干燥。若在干燥过程中有白色残留物出现时,应立即用水擦洗。

3、中磨

(1)粗磨经检查符合要求后,应用研磨机装配 200 目树脂磨片进行中磨,中磨时,应配合小型手提式磨机修整墙边、柱边等细小部位,打磨必须配吸尘器打磨。

(2)中磨的打磨顺序、操作方法同粗磨,主要用于消除粗磨时遗留的磨痕,能使魔石地坪彩砂层表面的天然骨料纹理显露的更加清晰自然。

无机磨石地坪打磨

七、细磨抛光

(1)中磨经检查无漏磨符合要求后,可用研磨机装配 300 目树脂磨片进行细磨抛光,细磨抛光用于消除中磨时遗留的轻微磨痕,能看出地面有光泽度能使打磨后的地坪表面及石材的骨料纹理更加均匀、细腻、光洁,并有亮光泛出。

(2)300 目研磨完成后,使用 500-3000 目树脂磨片进行打磨抛光,方法同上 ,完成后进行清洁工作。

质量标准:

表面平整、无磨痕,纹理均匀、细腻,色泽一致,并有反光泛出。

控制方法:

严格按打磨顺序进行,控制好打磨的速度及时间,全过程应有专人跟踪检查,控制好墙边、柱边等细小部位的打磨质量。

无机磨石地坪完工图

八、防渗结晶施工

(1)细磨抛光完成后应采用真空吸尘机对地坪进行全面清理,吸尘过后用高压水枪进行地面清洗,用高压水枪把地面喷湿.在用尘推从一个方向进行清洗.接着用吸水机进行吸水工作. 吸水时不得有遗漏,清洗两遍,特别注意墙角边,等地面干透后经检查符合要求后方可进行封闭层施工。

(2)按照施工配比进行魔石地坪防渗结晶材料配制,然后用专用的抛光机进行结晶封釉处理。

(3)防渗结晶施工后,呈现出魔石地坪砂骨料的真实与自然美感并有效装饰和保护地面。

(4)一般防渗结晶层刮涂后经封闭养护 8~12 小时后再重复批刮一次,为起得更佳得装饰效果,根据实际情况可做二次。

质量标准:

纹理均匀、亮澈,无遗漏,色泽一致、无刮痕、污染及杂色。

推荐阅读:

无机磨石地坪是什么,价格贵不贵,适合那些项目?

无机磨石地坪如何节省预算

怎么修复无机磨石地坪

CONSTRUCTION TECHNOLOGY

其他施工工艺

精益求精 · 脚踏实地

C

ontact us

联系我们

  • 博威特qq
    QQ
  • 博威特电话
    电话
  • 博威特首页
    首页
  • 博威特产品
    产品
  • 返回顶部
    返回顶部
